[Weekly Radar 004: DRAM Tightness Is Becoming an Enterprise SSD Constraint]
제공된 문서는 AI 인프라 확장과 전 세계 반도체 공급망의 현재 동향을 심층적으로 분석하는 주간 시장 보고서입니다. 이 자료는 DRAM 및 낸드 플래시의 심각한 공급 부족 현상이 기업용 하드웨어 제조에 지속적인 제약으로 작용하고 있음을 보여줍니다. 또한, 앤스로픽의 대규모 기업공개(IPO) 추진과 5,180억 달러 규모에 달하는 천문학적인 AI 인프라 투자 계획을 통해 관련 산업이 직면한 막대한 비용 부담을 조명합니다. 아울러 주요 기술 기업들의 자발적 AI 안전 협약 체결과 메모리 반도체 시장의 실적 흐름을 점검하며, 다가올 경제 지표 발표와 기업 실적에 대한 핵심 관전 포인트를 제시합니다.

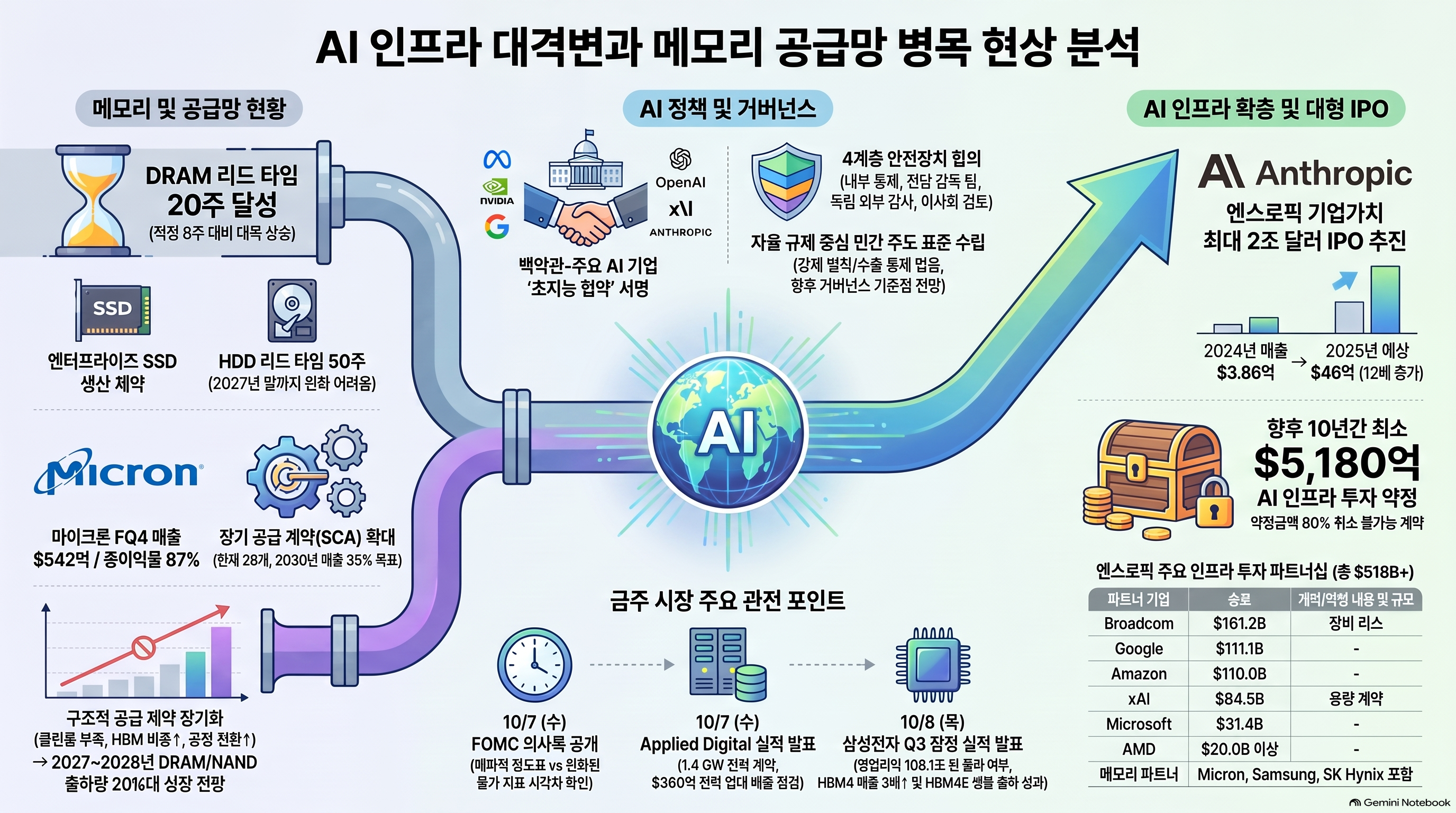

DRAM 부족이 기업용 SSD 공급 제약으로 확산되는 구조
- 이 글의 핵심은 “AI 인프라 병목을 GPU만으로 판단해서는 안 된다”는 것입니다. TrendForce는 DRAM 부족이 기업용 SSD 공급까지 제약하고, HDD·ABF 기판의 장기 납기가 인프라 구축을 압박하는 상황을 제시합니다. 여기에 메모리 기업의 실적, Anthropic의 장기 인프라 계약, AI 안전 거버넌스와 금융 여건을 연결합니다.[1][4]
- 아래는 원문의 실제 구성인 30초 요약 → 01 공급망 레이더 → 02 주요 산업 변화 3건 → 03 금주 관찰 이벤트 순서의 분석입니다.
- 분석 범위와 근거 수준
- 원문 본문과 공급망 표 이미지를 확인했습니다. 공급망 표의 기준일은 2026년 10월 5일입니다.[4]
- Micron의 주요 실적과 연준의 정책금리 범위는 공식 발표와 대조했습니다.[2][3]
- Anthropic 계약 조건, 삼성전자 전망치, 정책 협약의 세부 내용 등은 별도 표시가 없는 한 원문이 전달하는 주장이며, 이번 분석에서 모두 독립 검증한 것은 아닙니다.
0. 「This Week in 30 Seconds」 — 글 전체의 논리
핵심 내용
- 원문은 이번 주의 관찰 포인트를 세 가지로 압축합니다.[1]
| 요약 항목 | 원문의 주장 | 분석상 의미 |
| 메모리 공급 부족 | DRAM 납기 20주, 균형 기준 8주. 일부 NAND 공급사의 기업용 SSD 공급도 제약 | 개별 부품 부족이 완제품 공급 제약으로 전이 |
| Anthropic 인프라 약정 | 향후 10년간 최소 5,180억 달러, 약 80%가 취소 불가 또는 사용량과 무관한 지급 의무 | AI 수요가 장기 계약으로 공급망에 고정되는 흐름 |
| 삼성전자 실적 | Micron에 이어 메모리 가격 상승이 이익으로 연결되는지 확인 | 공급 부족의 수익화와 지속성 점검 |
분석
- 이 요약은 단순한 뉴스 목록이 아니라 다음의 인과관계를 제안합니다.
- AI 인프라 수요 확대 → 장기 구매·용량 계약 → 공급 여력 제약 → 납기·가격 상승 → 공급사 실적 개선
- 다만 이는 분석자가 정리한 연결 구조입니다. 실제로 장기 약정이 어느 시점에 물리적 설비 증설과 부품 매출로 이어지는지는 별도 확인이 필요합니다.
- 특히 다음 세 가지를 구분해야 합니다.
- 납기 증가: 공급 제약의 신호
- 장기 계약 체결: 미래 수요·지급 의무의 신호
- 매출·이익 증가: 이미 실현된 재무 성과
- 장기 계약 규모를 곧바로 현재 시장 수요나 공급사 매출로 환산하면 과도한 해석이 됩니다.
1. 「01 / Supply Chain Radar」 — 병목은 어디에 있는가
1-1. 공급망 표의 실제 내용

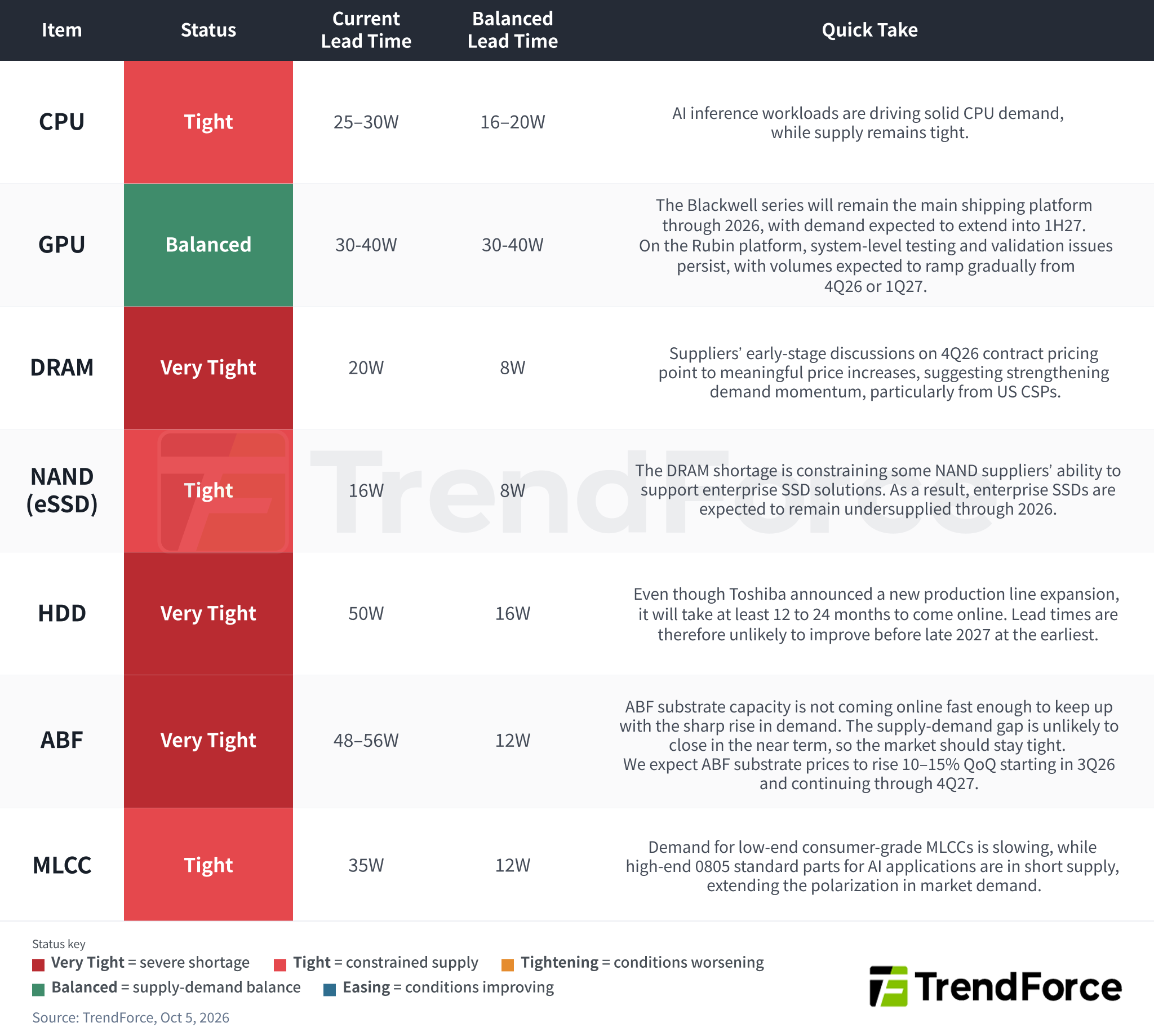

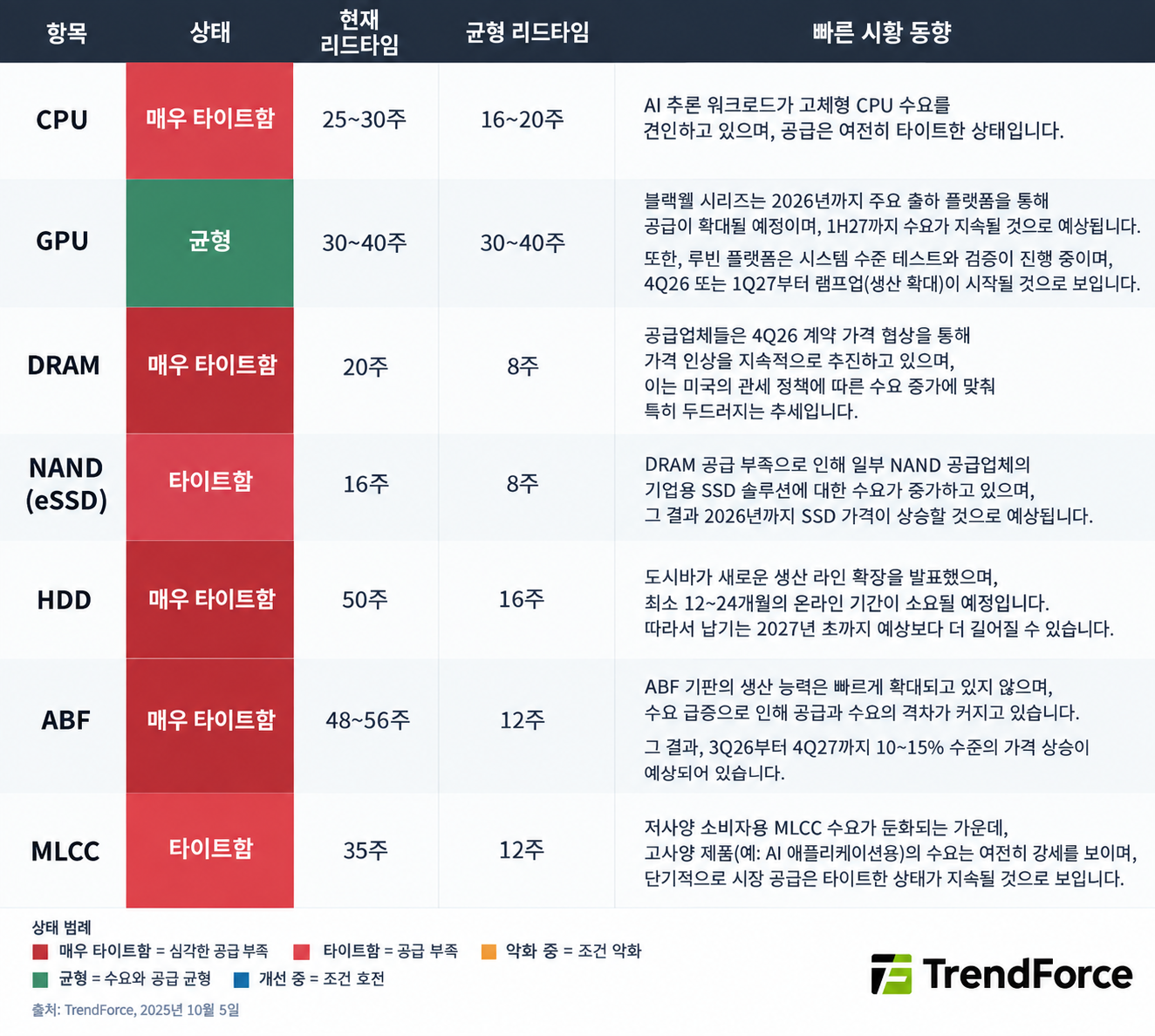

- 아래 수치는 원문에 삽입된 표 기준입니다. ‘균형 대비 배수’는 현재 납기 ÷ 균형시장 기준 납기로 계산한 참고값입니다.[4]

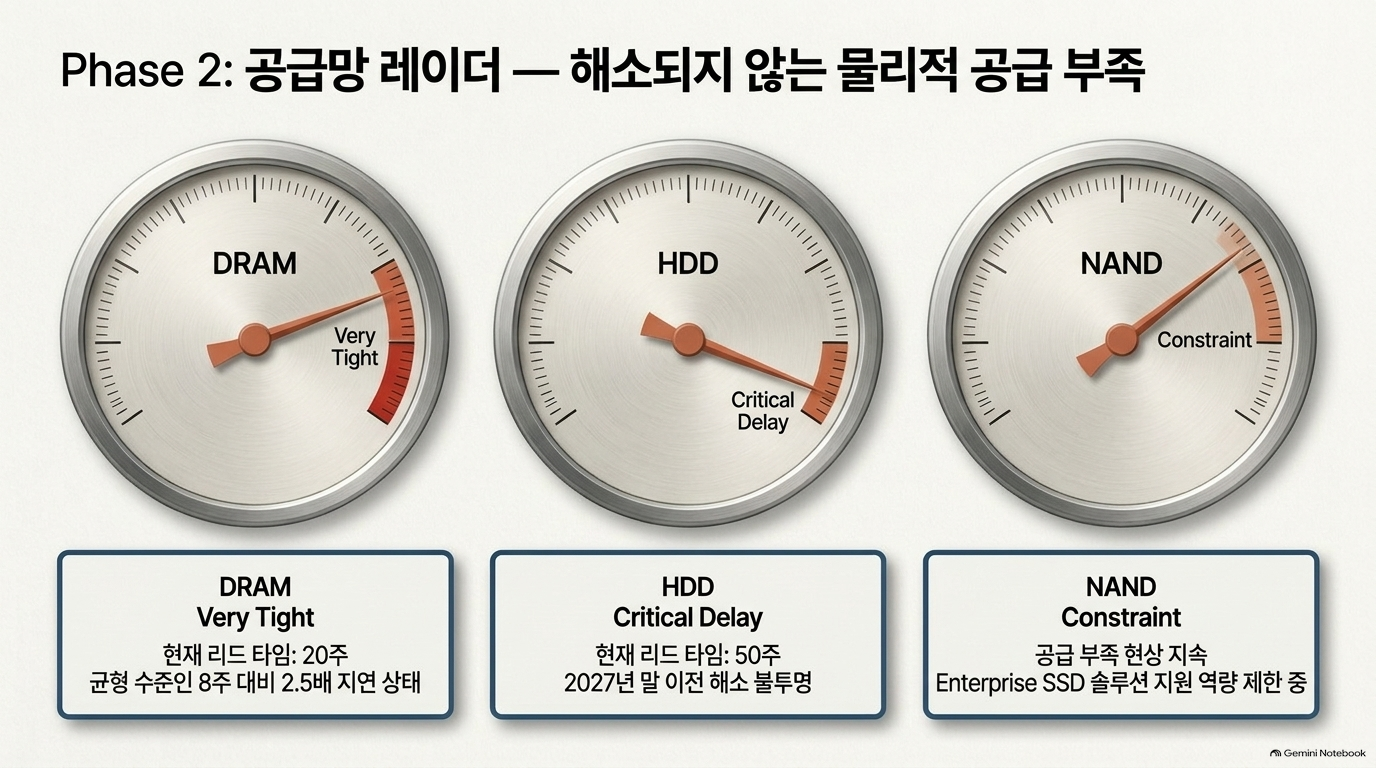

| 품목 | 원문 상태 | 현재 납기 | 균형시장 기준 | 균형 대비 배수 |
| CPU | Tight — 공급 제약 | 25~30주 | 16~20주 | 범위 간 단일 비교는 유보 |
| GPU | Balanced — 수급 균형 | 30~40주 | 30~40주 | 기준 범위와 동일 |
| DRAM | Very Tight — 심각한 부족 | 20주 | 8주 | 2.50배 |
| NAND — 기업용 SSD | Tight — 공급 제약 | 16주 | 8주 | 2.00배 |
| HDD | Very Tight — 심각한 부족 | 50주 | 16주 | 약 3.13배 |
| ABF 기판 | Very Tight — 심각한 부족 | 48~56주 | 12주 | 4.00~4.67배 |
| MLCC | Tight — 공급 제약 | 35주 | 12주 | 약 2.92배 |
- 주의: 이 배수는 납기 비교이지 가격 상승률·품귀 정도·사업 위험의 정량 점수는 아닙니다. 품목마다 조달 구조와 기준 납기의 의미가 다르므로, 배수만으로 위험 순위를 확정할 수 없습니다.
1-2. CPU·GPU: ‘균형’과 ‘짧은 납기’는 다르다
- 원문은 AI 추론 워크로드가 CPU 수요를 뒷받침한다고 설명합니다. GPU는 Blackwell이 2026년의 주력 출하 플랫폼으로 남고, 수요가 2027년 상반기까지 이어질 것으로 전망합니다. Rubin은 시스템 수준의 시험·검증 문제가 남아 있으며, 물량 확대 시점을 2026년 4분기~2027년 1분기로 제시합니다.[4]
- 분석
- GPU가 ‘Balanced’라는 것은 TrendForce의 기준상 수요와 공급이 균형에 있다는 뜻이지, 즉시 구매 가능하거나 구축 리스크가 없다는 뜻은 아닙니다. 표의 납기는 여전히 30~40주입니다.
- 또한 다음은 서로 다른 문제입니다.
- GPU 칩·시스템의 공급 균형
- 차세대 플랫폼의 검증 완료
- 실제 서버 납품
- 전력·냉각·스토리지까지 포함한 운영 개시
- 실무 시사점: GPU 확보 여부뿐 아니라 플랫폼 검증 상태와 전체 시스템 납품 일정을 함께 확인해야 합니다.

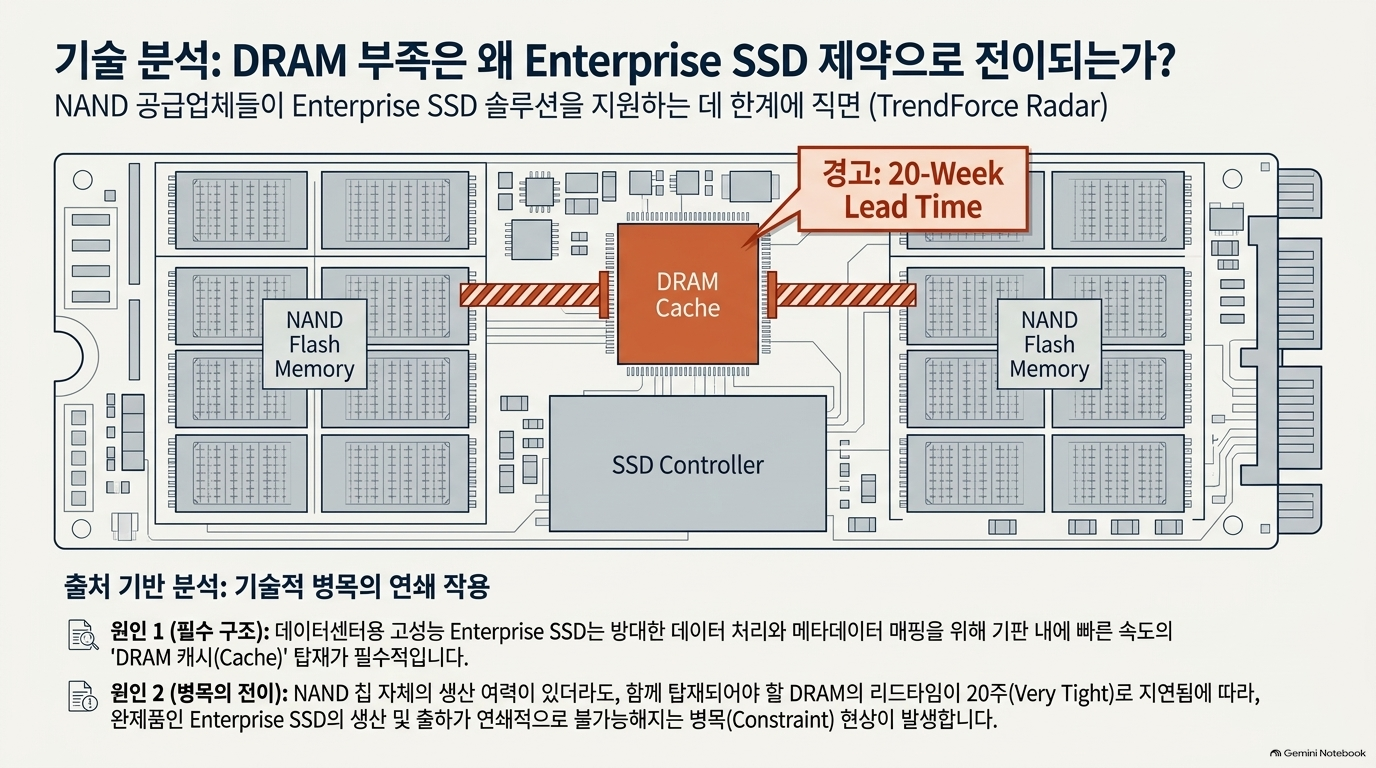

1-3. DRAM → 기업용 SSD: 이 글의 가장 중요한 연결고리
- 표는 DRAM 부족이 일부 NAND 공급사의 기업용 SSD 솔루션 공급을 제약하며, 기업용 SSD의 공급 부족이 2026년까지 이어질 것으로 예상합니다.[4]
- 분석
- 여기서 중요한 것은 NAND 칩 공급과 기업용 SSD 완제품 공급을 동일시할 수 없다는 점입니다.
- 기술적 해석으로는, DRAM을 사용하는 SSD 설계에서 NAND가 확보되더라도 DRAM 등 다른 구성요소가 부족하면 완제품 출하가 제한될 수 있습니다. 다만 원문은 공급사별 SSD 구성, 필요한 DRAM 종류, 부족 물량을 제시하지 않습니다.
- 따라서 적절한 결론은 다음과 같습니다.
- “DRAM 부족이 일부 기업용 SSD 공급을 제약한다.”
이를 “모든 SSD의 공급 부족 원인이 DRAM이다”로 확대해서는 안 됩니다. - 실무 시사점
- SSD 조달은 NAND 가격만이 아니라 완제품 SKU별 납기·확보 물량으로 관리해야 합니다.
- 대체 모델은 용량만 비교하지 말고 성능·내구성·호환성·검증 기간을 확인해야 합니다.
- AI 인프라 일정에서 GPU와 스토리지 조달을 분리해 관리하면, 서버는 도착했으나 서비스 개시가 지연되는 상황을 놓칠 수 있습니다.
1-4. HDD·ABF·MLCC: 긴 납기와 세부 시장의 양극화
- 원문은 다음과 같이 설명합니다.[4]
- HDD: Toshiba의 신규 생산라인 확장이 가동되기까지 최소 12~24개월이 필요하며, 납기 개선은 빨라도 2027년 말로 전망.
- ABF: 생산능력 확대가 수요 증가를 따라가지 못하며, 2026년 3분기부터 2027년 4분기까지 분기 대비 10~15% 가격 상승을 예상.
- MLCC: 저사양 소비자용 수요는 둔화하지만, AI용 고급 0805 규격 부품은 부족.
- 분석
- 이 부분은 두 가지를 보여줍니다.
- 증설 발표와 실제 공급 개선 사이에는 시차가 있다. 계획·공장 완공·생산 가동·수율 안정·고객 인증을 구분해야 합니다.
- 같은 부품군 안에서도 수급이 다르다. ‘MLCC 시장이 약하다’는 총론만으로 AI용 부품의 조달 가능성을 판단할 수 없습니다.
- [보완 필요: 공급망 표] 조사 대상, 지역, 제품 사양, 표본 수, 납기 산정 방식은 표에 공개되어 있지 않습니다. 따라서 이 표는 방향성 판단 자료로 활용하되, 특정 사업의 계약 납기는 실제 견적과 공급확약으로 확인해야 합니다.
2. 「02 / Last Week in Tech」 — 주요 산업 변화 3건
2-1. Micron: 높은 실적보다 장기 계약 구조가 중요하다
원문의 주요 수치
| 항목 | 원문 내용 | 확인 수준 |
| FQ4 매출 | 542억 달러, 전분기 대비 31% 증가 | 공식 발표 매출 542.3억 달러와 부합 |
| Non-GAAP 매출총이익률 | 87% | 공식 발표 확인 |
| FQ1 매출 가이던스 | 615억 달러 | 공식 발표는 615억 달러 ±15억 달러 |
| 전략적 고객 계약, SCA | 10건 추가, 총 26건 | 원문 인용 |
| 계약 기간·매출 기여 | 일부 2031년까지, 2030년까지 매출의 35% 초과 예상 | 원문 인용 |
| 2027년 생산량 | 75% 초과가 이미 약정 | 원문 인용 |
- 주요 실적과 가이던스는 Micron의 2026년 9월 30일 공식 발표와 일치합니다.[1][2]
핵심 주장
- TrendForce는 공급 부족을 단순한 경기순환보다 구조적 제약으로 해석합니다. 근거로 클린룸 부족, 높아지는 HBM 생산의 자원 소모·대체 관계, 공정 전환에 따른 생산성 개선 폭 축소를 제시합니다.[1]
분석
- ① 가격 상승률 둔화와 공급 부족 해소는 다르다.
- 원문은 DRAM 평균판매가격의 전분기 상승률이 10%대 후반으로 둔화했다고 설명합니다.[1] 이는 상승 속도가 낮아졌다는 뜻이지, 가격 하락이나 수급 정상화를 의미하지 않습니다.
- ② 장기 계약은 수요 가시성을 높이지만 시장의 유연성을 줄일 수 있다.
- SCA는 공급사 입장에서 투자 판단을 뒷받침합니다. 반면 기존 고객에게 물량이 선배정되면 신규·소규모 구매자는 잔여 물량 확보가 어려워질 수 있습니다. 이는 분석적 가능성이며, 실제 효과는 계약별 물량·가격·취소 조건에 달려 있습니다.
- ③ ‘전망’은 ‘실적’과 구분해야 한다.
- 공식 발표의 FQ1 매출 가이던스는 미래 예측입니다. 또한 높은 매출총이익률이 얼마나 지속될지는 제품 믹스, 가격, 원가, 경쟁사의 증설에 영향을 받습니다.[2]
- 실무 시사점: 메모리 조달은 가격 협상만으로 끝내지 말고 물량 배정, 납기 보장, 대체품 승인, 계약 변경 조건을 함께 관리해야 합니다.
2-2. Anthropic: 5,180억 달러는 ‘당장 집행되는 CAPEX’가 아니다
원문의 내용

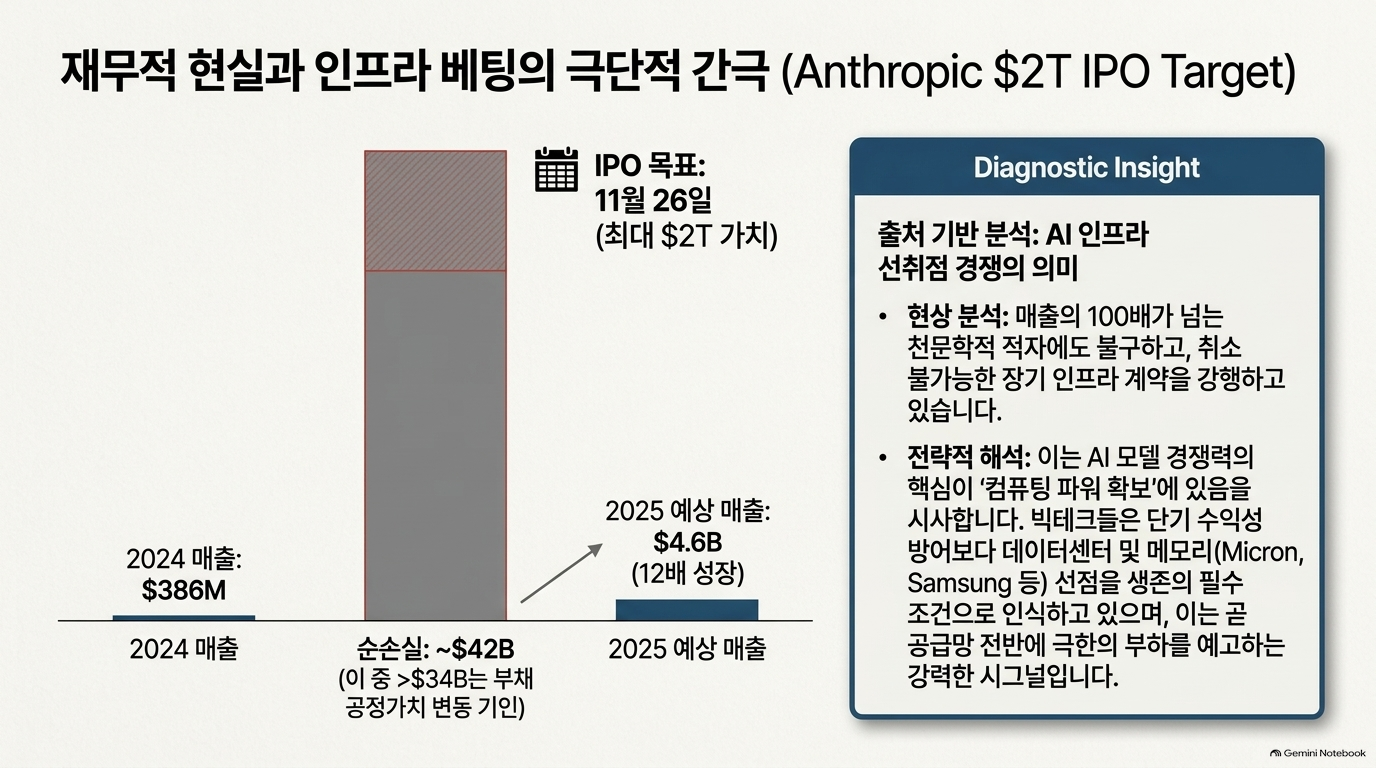

- 원문은 Anthropic이 최대 2조 달러 평가가치의 IPO를 준비하며, 마케팅 개시를 11월 9일 주간, 상장을 추수감사절인 11월 26일 이전으로 목표한다고 보도합니다.[1]

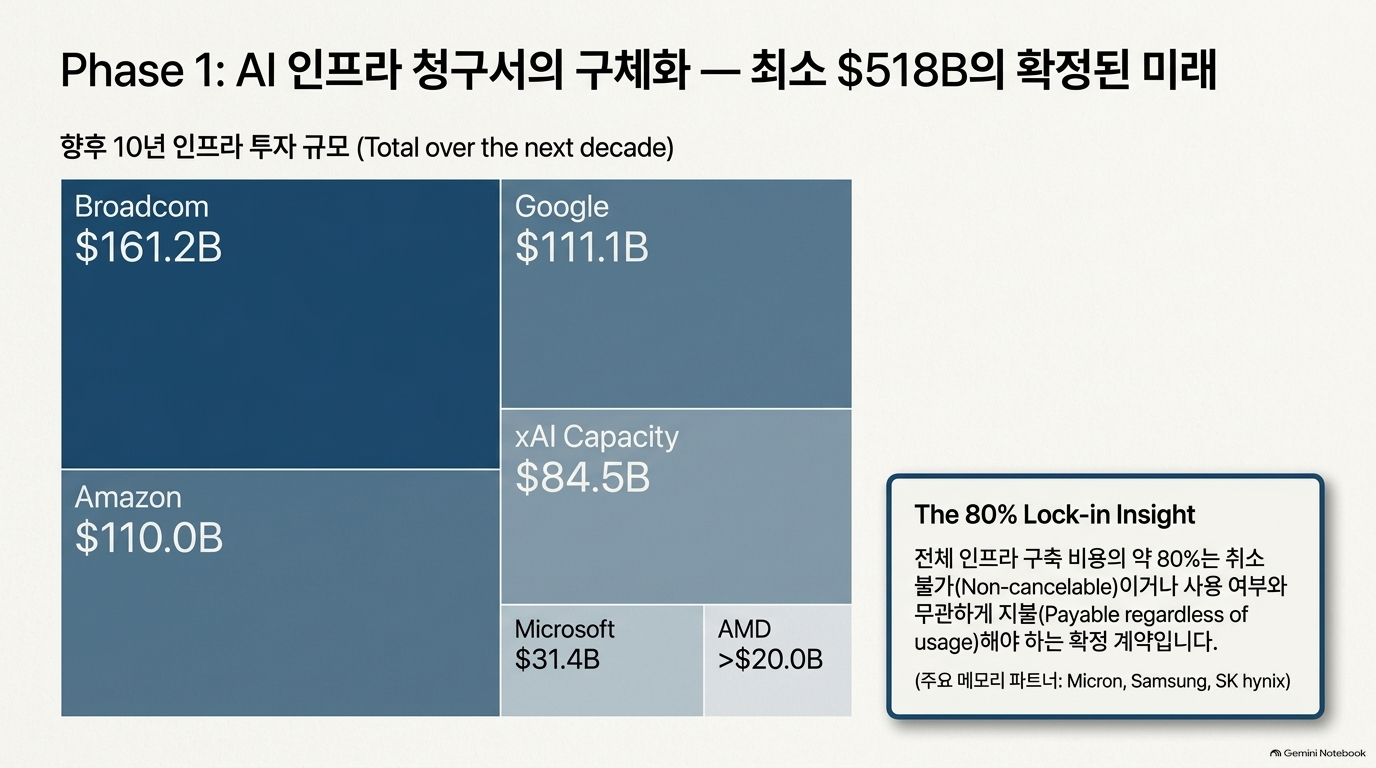

- 인프라 약정은 다음과 같이 제시합니다.[1]
| 상대방 | 원문 금액 | 원문이 설명하는 성격 |
| Broadcom | 1,612억 달러 | 장비 리스 |
| 1,111억 달러 | 인프라 약정 | |
| Amazon | 1,100억 달러 | 인프라 약정 |
| xAI | 845억 달러 | 용량 확보 |
| Microsoft | 314억 달러 | 인프라 약정 |
| AMD | 200억 달러 초과 | 인프라 약정 |
근거의 한계
- 검색 결과에서 확인한 Reuters 설명은 Reuters가 열람한 비공개 IPO 투자설명서를 근거로 합니다. Reuters 본문은 접근 차단으로 확보하지 못했고, 이번 분석에서 투자설명서 원문을 직접 검증하지도 못했습니다.[5]
- 따라서 위 수치는 TrendForce의 보도 내용으로 읽어야 하며, 공개 공시를 독립 검증한 결과로 취급해서는 안 됩니다.
분석
- ① 서로 다른 계약을 하나의 설비투자 금액으로 묶으면 안 된다.
- 장비 리스, 클라우드 서비스 구매, 용량 확보 계약은 경제적·회계적 성격이 다릅니다. 따라서 5,180억 달러를 다음과 같이 해석하면 부정확합니다.
- 올해 지출액
- Anthropic 자체 데이터센터 건설비
- 반도체 공급사들의 확정 매출
- 신규 물리적 설비 규모
- 적절한 해석은 “향후 여러 해에 걸친 대규모 인프라 관련 약정”입니다.
- ② ‘취소 불가’와 ‘사용하지 않아도 지급’은 같지 않다.
- 원문의 요약은 약 80%를 ‘취소 불가 또는 사용량과 무관하게 지급’으로 표현하지만, 상세 문단은 ‘약 80% 취소 불가’로 압축합니다.[1] 계약상 예외·해지권·최소 지급 조건을 확인하지 않고 이를 모두 동일한 의무로 보면 안 됩니다.
- ③ 손실 규모와 현금 소모를 구분해야 한다.
- 원문은 2025년 매출 약 46억 달러, 순손실 약 420억 달러 중 340억 달러 초과가 부채의 공정가치 변동에서 발생했다고 설명합니다.[1]
- 따라서 ‘420억 달러 순손실’을 ‘420억 달러 영업 현금 소모’로 바꾸어 읽을 수 없습니다. 운영현금흐름과 실제 지급 일정을 별도로 확인해야 합니다.
공급망 시사점
- 분석적으로는 장기 약정이 수요 지속성을 뒷받침할 수 있습니다. 그러나 아래 단계는 각각 확인해야 합니다.
- 계약 약정 → 실제 용량 확보 → 설비 가동 → 부품 수요 → 출하 → 매출 인식
- [확인 필요: Anthropic 계약] 특정 계약이 어느 데이터센터·전력 규모·메모리 발주와 연결되는지는 이 글만으로 확정할 수 없습니다.

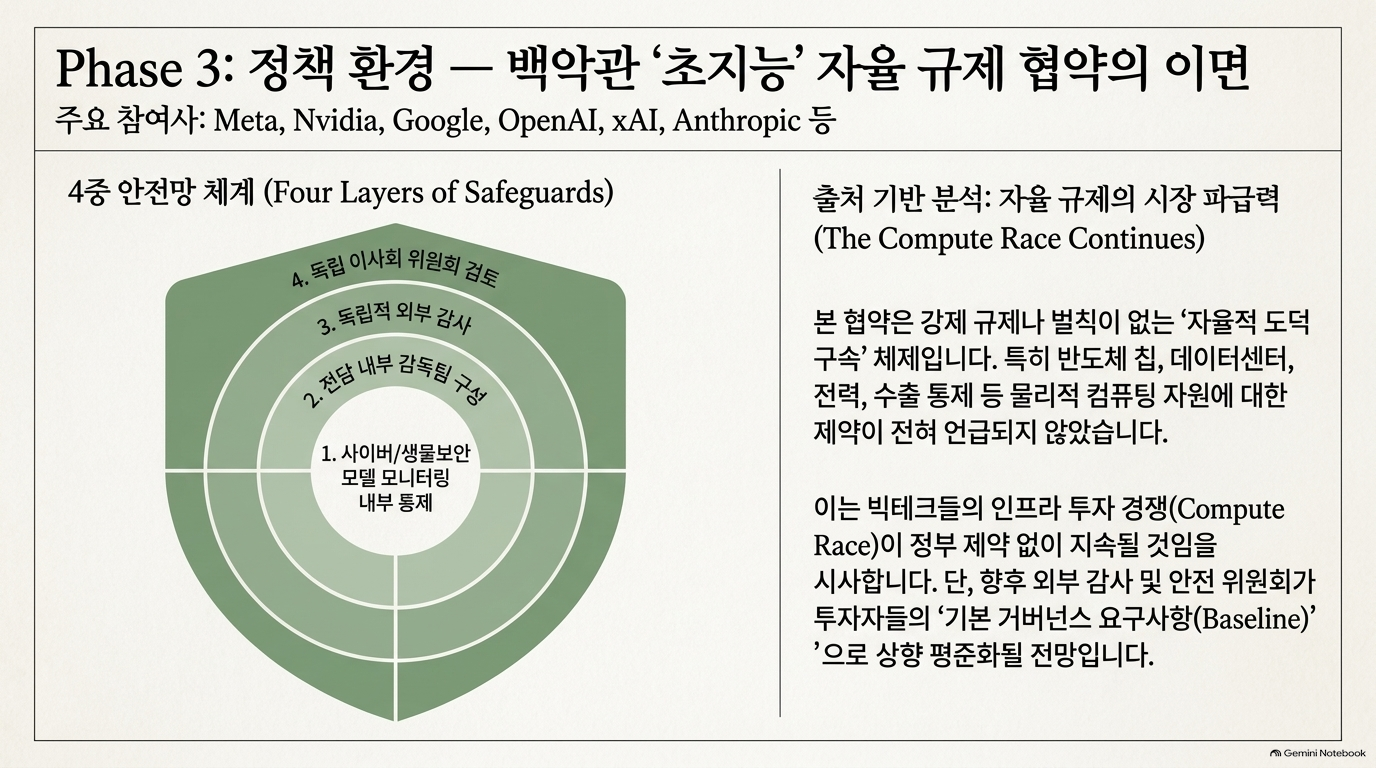

2-3. AI 안전 협약: 거버넌스 구조는 보이지만 강제력은 약하다
원문의 내용
- 원문은 9월 29일 백악관에서 Meta·Nvidia·Google·OpenAI·xAI·Anthropic이 자발적 초지능 협약에 서명했다고 보도합니다. 협약의 안전장치는 네 층으로 요약됩니다.[1]
- 사이버보안·생물보안 등 모델 능력의 내부 모니터링
- 전담 내부 감독팀
- 독립적인 외부 감사
- 감사 결과를 검토하는 독립적 이사회 위원회
- 원문은 벌칙, 감사 결과 공개 의무, 정부 집행이 없으며, 향후 법제화 가능성은 열려 있다고 설명합니다.[1]
분석
- 이 챕터의 쟁점은 ‘안전 절차의 존재’보다 ‘그 절차가 실제 결정을 바꿀 권한이 있는가’입니다.
| 구조 | 확인해야 할 운영 요건 |
| 내부 모니터링 | 평가 범위, 위험 임계값, 재평가 시점 |
| 내부 감독팀 | 개발 조직과의 독립성, 보고 권한 |
| 외부 감사 | 자료 접근권, 평가 재현성, 이해상충 관리 |
| 이사회 위원회 | 출시 보류·중단 권한, 시정조치 추적 |
- 이는 원문에 추가한 감사·거버넌스 관점의 점검 기준입니다.
- 원문은 자율규제가 현재의 규제 준수 비용을 낮게 유지한다고 해석합니다.[1] 다만 구체적인 비용 추정은 제시하지 않습니다. 또한 감사 조직이 있다는 사실만으로 안전성이 입증되는 것도 아닙니다.
공공부문 AI 사업에 적용할 시사점
- 자발적 협약은 거버넌스 설계의 참고자료이지 국내 법령·계약상 의무를 대체하는 준거가 아닙니다.
- 공공 AI 사업에서는 다음을 실행 가능한 요구사항으로 바꾸는 것이 중요합니다.
- 평가 범위와 시험 조건 명시
- 위험 발견 시 배포 보류·롤백 기준
- 독립 검토자의 증거 접근권
- 조치 책임자와 기한
- 재검증 및 종결 승인 기록
- [보완 필요: 안전 거버넌스] ‘위원회 설치·감사 수행’만을 완료 기준으로 삼지 말고, 위험 발견 → 조치 → 재검증 → 승인까지 이어지는 통제 효과를 확인해야 합니다.
3. 「03 / Week Ahead」 — 금주 이벤트를 어떻게 읽을 것인가

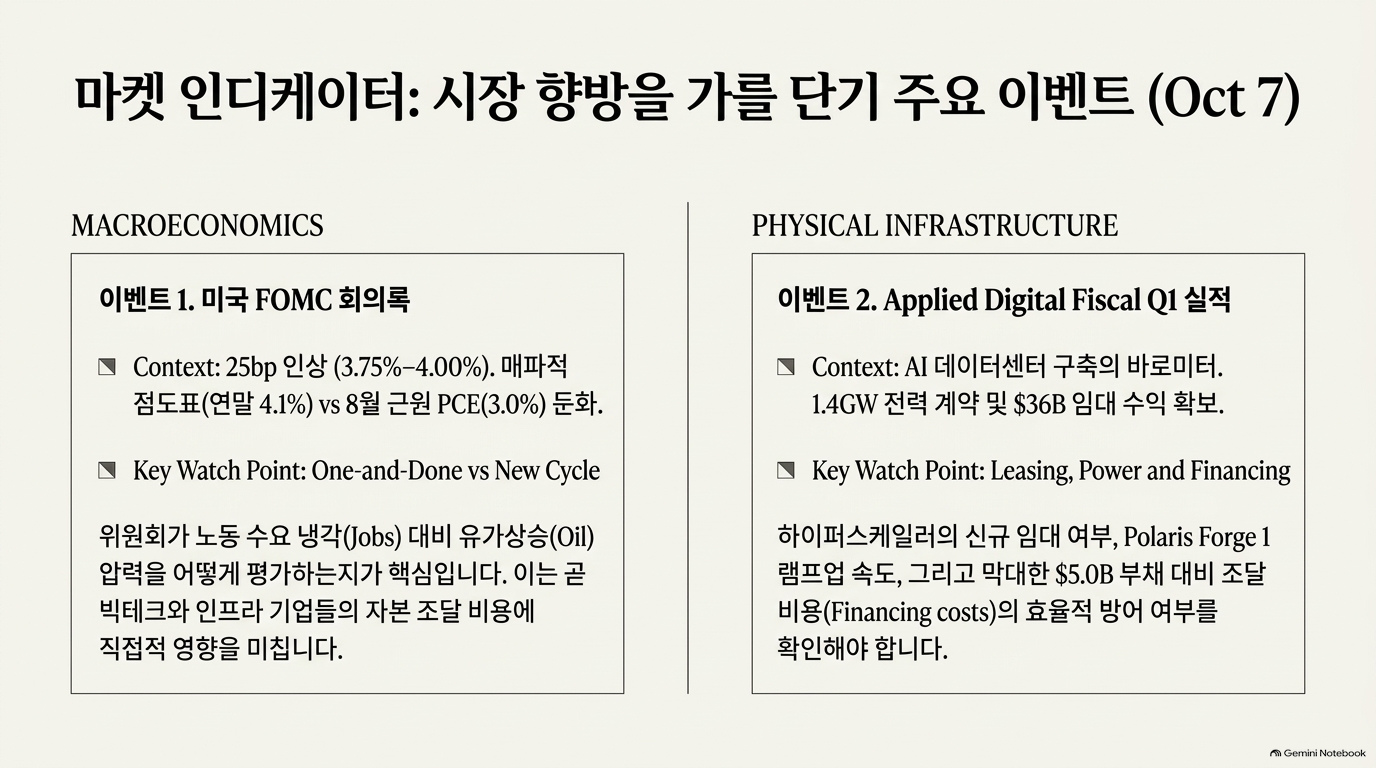

3-1. 10월 7일 FOMC 의사록: AI 인프라의 금융 조건
- 원문은 9월 회의에서 정책금리를 25bp 인상해 3.75~4.00%로 조정했으며, 의사록을 통해 추가 인상 성향과 유가·고용의 상대적 비중을 확인해야 한다고 설명합니다.[1] 정책금리 범위 3.75~4.00%는 연준 공식 이행지침에서 확인됩니다.[3]
분석
- 이 이벤트는 AI 기술 자체보다 대규모 인프라의 자금조달 조건에 관한 것입니다.
- 데이터센터는 가동 전 지출과 운영 후 수입 사이에 시차가 있으므로, 금리·차환 조건 변화가 사업성에 영향을 줄 수 있습니다. 다만 금리 인상이 개별 기업 비용으로 얼마나 전이되는지는 고정·변동금리 비중과 만기 구조에 달려 있습니다.
- 관찰 포인트: 추가 인상 여부만이 아니라 장기 계약의 수익성이 높은 금융비용을 감당할 수 있는지 확인해야 합니다.
3-2. 10월 7일 Applied Digital 실적: 계약된 전력이 실제로 가동되는가
- 원문은 다음 수치를 제시합니다.[1]
- 계약된 핵심 IT 부하: 1.4GW
- 기본 계약기간 임대수익: 약 360억 달러
- Base Electron을 통한 발전 프로젝트: 1.2GW
- 2026년 5월 31일 기준 부채: 50억 달러
- 현금·현금성 자산·제한성 현금: 42억 달러
분석
- 이 챕터는 AI 인프라 시장을 읽는 데 중요한 구분을 제공합니다.
| 지표 | 뜻하는 것 | 뜻하지 않는 것 |
| 계약된 IT 부하 | 고객과 계약한 용량 | 모두 가동 중인 용량 |
| 기본기간 임대수익 | 계약기간에 걸친 수입 규모 | 현재 연간 매출 |
| 발전 프로젝트 규모 | 개발 대상 발전용량 | 확보 완료된 전력 |
| 현금 및 제한성 현금 | 보유 자금의 합계 | 전액 자유롭게 사용 가능한 현금 |
- 핵심 질문은 “계약이 늘었는가?”보다 “계약된 용량이 예정대로 전력 공급을 받아 수익을 발생시키는가?”입니다.
- 점검할 전환 단계는 다음과 같습니다.
- 계약 체결 → 금융 확보 → 건설 → 계통 연결 → 고객 인도 → 운영·매출 발생
- 이 구분은 공공 AI 플랫폼에도 적용됩니다. ‘장비 구매’나 ‘클라우드 계약’이 곧 서비스 운영 준비 완료를 의미하지 않습니다.
3-3. 10월 8일 삼성전자 잠정실적: 메모리 호황의 지속성
- 원문은 FnGuide 컨센서스로 매출 201.7조 원, 영업이익 108.1조 원을 제시하며, Q2 영업이익 89.5조 원과 비교합니다. 또한 Q3 HBM4 매출이 전분기 대비 세 배 이상 증가할 것으로 예상하고, HBM4E 샘플 출하를 언급합니다.[1]
- 위 숫자는 원문의 전망치이며 이번 분석에서 별도 확인하지 않았습니다.
분석
- 총이익 규모보다 다음을 구분하는 것이 중요합니다.
- 가격 효과: 메모리 가격 상승이 얼마나 기여했는가
- 물량·제품 믹스 효과: HBM 등 고부가 제품 출하가 얼마나 증가했는가
- 환율 효과: 원화 환산 실적에 어떤 영향을 주었는가
- 실행 효과: 수율·고객 인증·생산 확대가 얼마나 안정화되었는가
- 특히 샘플 출하 → 고객 인증 → 양산 → 매출 확대는 서로 다른 단계입니다. HBM4E 샘플 출하를 이미 본격적인 매출 기여가 발생한 것으로 해석해서는 안 됩니다.
- 관찰 포인트: 높은 실적이 기존 제품 가격 상승에 주로 의존하는지, 차세대 제품의 물량·수율 개선이 함께 뒷받침하는지 확인해야 합니다.
4. 종합 평가 — 활용 가치와 보완점
이 글의 강점
- GPU 중심 시각을 넘어선다. DRAM·기업용 SSD·HDD·ABF·MLCC를 함께 보여줍니다.[4]
- 공급망과 재무를 연결한다. 납기·가격뿐 아니라 공급사 실적과 고객의 장기 약정을 함께 다룹니다.[1]
- 계약과 실행의 간극을 관찰한다. Applied Digital의 전력·가동 일정은 실제 공급능력을 판단하는 관찰점입니다.[1]
보완이 필요한 부분
| 구분 | 보완·확인 사항 |
| [보완 필요: 공급망 표] | 납기 조사 표본, 제품·지역 범위, 집계 방식 |
| [확인 필요: 기업용 SSD] | DRAM 부족의 영향을 받는 공급사·SKU·물량 |
| [확인 필요: Anthropic] | 비공개 투자설명서 원문, 계약별 예외·최소 지급·해지 조건 |
| [보완 필요: 수요 해석] | 장기 약정과 실제 가동·발주·매출을 구분하는 실행 지표 |
| [확인 필요: AI 협약] | 협약 원문, 감사 독립성, 시정·출시 중단 권한 |
| [확인 필요: 예정 실적] | 전망치와 발표 후 실제 수치의 대조 |
결론
- 이 글은 AI 인프라의 위험을 “GPU를 확보했는가”에서 “전체 공급망과 금융·운영 조건을 충족했는가”로 확장해서 읽게 합니다.
- 실무적으로는 다음 세 가지가 가장 중요합니다.
- 조달: GPU뿐 아니라 DRAM·SSD·HDD·기판의 납기를 통합 관리할 것.
- 실행: 계약·증설 계획을 실제 가동 용량이나 매출과 혼동하지 않을 것.
- 거버넌스: 감사 조직의 존재보다 위험 발견 후 조치·재검증·승인까지 확인할 것.
- 공공 AI 사업의 감리 관점으로 정리하면, “계약된 자원이 실제 운영 가능한 자원으로 전환되었는지, 그리고 위험을 통제했다는 증거가 남아 있는지”가 핵심 점검 질문입니다.
출처
- [1] https://open.substack.com/pub/trendforceinsights/p/weekly-radar-004
[2] https://investors.micron.com/news/press-release/2026/Micron-Technology-Inc--Reports-Record-Fiscal-Fourth-Quarter-and-Full-Year-2026-Results/default.aspx
[3] https://www.federalreserve.gov/newsevents/pressreleases/monetary20260916a1.htm
[4] https://substack-post-media.s3.amazonaws.com/public/images/f0e638c6-391f-4ef9-b926-9469d339b75a_2048x1838.png
[5] https://www.reuters.com/business/anthropics-518-billion-ai-buildout-hinges-largely-deals-that-cannot-be-canceled-2026-09-29 — 검색 결과의 설명만 확인, 본문 접근 차단











'07.AI > 10. AI 반도체' 카테고리의 다른 글
| AI 반도체 - Semianalysis, AI 연구소들의 구독 플래그십 모델 경제성 및 이용 한도 분석 (0) | 2026.10.07 |
|---|---|
| AI 반도체 - Semianalysis, 인텔 팬서 레이크 분해 (0) | 2026.09.27 |
| AI 반도체 - Semianalysis, ClusterMAX 3.0:글로벌 GPU 클라우드 평가 보고서 (0) | 2026.09.26 |
| AI 반도체 - EPOCH AI, 화웨이와 엔비디아의 연간 연산 공급량 격차 (0) | 2026.09.26 |
| AI 반도체 - Semianalysis, 중국 AI 인프라 폭발 (0) | 2026.09.26 |
