https://www.congress.gov/crs-product/R49031?s=1&r=3

2026.7.14
[Semiconductor Fabrication Facilities Funded by the CHIPS Act: Project Status and Considerations for Congress]

이 보고서는 미국 반도체 지원법(CHIPS Act)의 이행 현황과 그에 따른 의회 차원의 주요 고려 사항을 심층적으로 분석하고 있습니다. 2026년 7월 기준으로 작성된 이 자료는 국내 반도체 제조 역량 강화와 공급망 취약성 개선을 위해 투입된 연방 자금의 집행 결과 및 주요 기업들의 프로젝트 진행 상태를 다룹니다. 특히 자금 지원 조건의 변화, 인력 부족과 환경 규제 등 시설 건설을 지연시키는 변수들, 그리고 인텔(Intel) 사례와 같은 정부의 지분 확보 전략을 핵심 쟁점으로 제시합니다. 궁극적으로 이 보고서는 법적 자금 지원 시한이 다가옴에 따라 미 의회가 국가 안보와 기술 리더십을 유지하기 위해 향후 어떠한 정책적 대안과 추가 지원을 검토해야 하는지 제언하는 데 그 목적이 있습니다.



[보고서] 미국 반도체 지원법(CHIPS Act) 이행 현황과 전략적 난관: 기술을 넘어선 실전 분석

1. 반도체 칩: 현대 사회의 엔진이자 국가 안보의 핵심

반도체 마이크로칩은 전자기기의 단순한 부품을 넘어 현대 문명을 가동하는 ‘엔진’이며, 국가 안보를 지탱하는 최전선 전략 자산입니다. 실리콘 기반의 집적 회로인 칩은 데이터 처리 및 저장이라는 핵심 기능을 수행하며, 이는 인공지능(AI), 로보틱스와 같은 첨단 산업뿐만 아니라 미사일 유도 시스템, 군용 차량 등 현대 국방 애플리케이션의 성패를 결정짓는 필수 요소입니다.

미국이 반도체 제조 역량 회복에 사활을 거는 이유는 명확합니다. 1990년 전 세계 제조 역량의 37%를 차지했던 미국의 점유율은 2022년 10%까지 급감했습니다. 이러한 극단적인 해외 제조 의존도는 공급망의 취약성을 노출시켰으며, 미국은 이를 국가적 존립이 걸린 위기로 인식하고 있습니다. 이에 미국 정부는 제조 자급자족을 위해 'CHIPS Act'라는 거대한 산업 정책 카드를 꺼내 들었습니다.

이처럼 중요한 반도체 자급자족을 위해 미국 정부가 꺼내든 핵심 카드, 'CHIPS Act'의 작동 원리와 실질적인 이행 경로를 분석합니다.

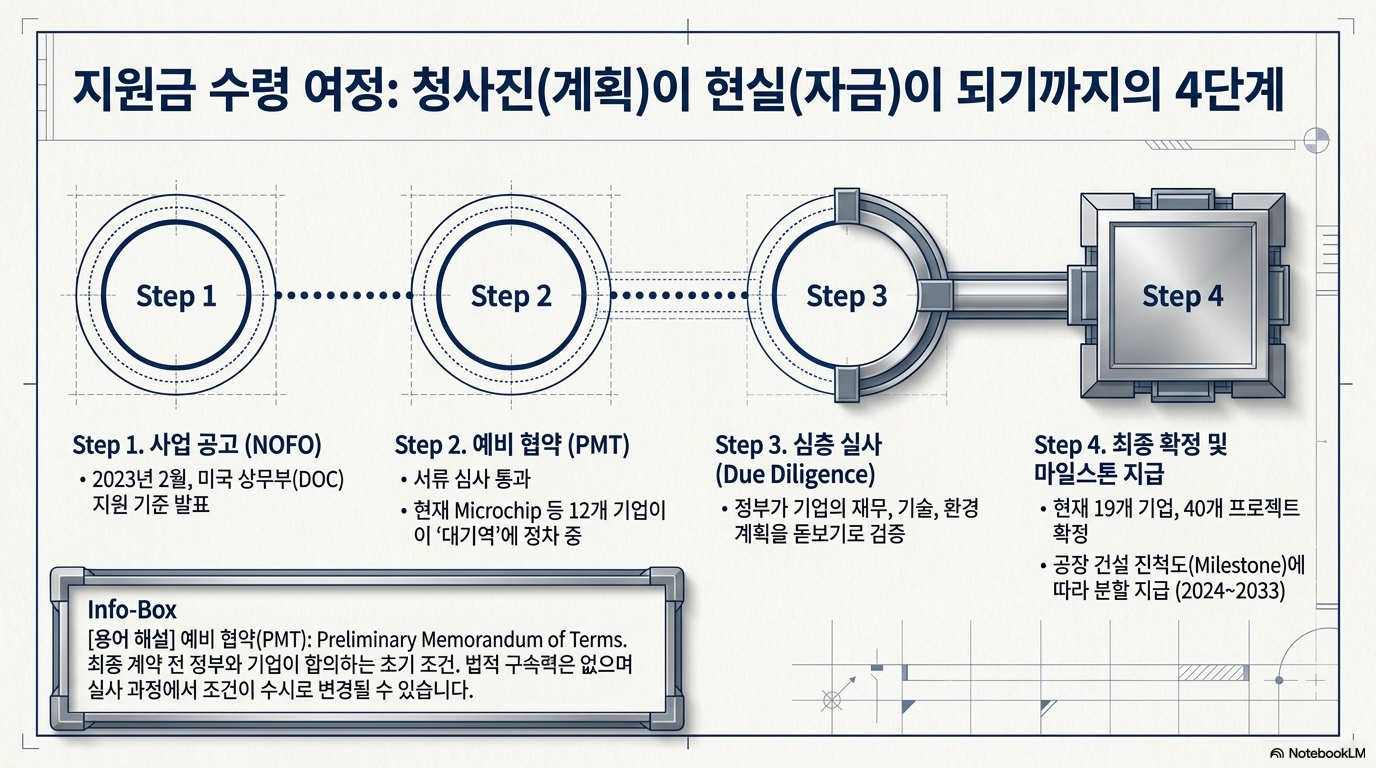

2. 초보자를 위한 CHIPS Act 지원 메커니즘: PMT에서 최종 지원까지

미국 정부가 기업들에 막대한 자금을 지원하는 과정은 고도의 행정 절차와 전략적 검토를 동반합니다. 복잡해 보이는 이 과정은 크게 세 단계로 요약됩니다.

단계별 가이드

  1. 예비 협약(PMT, Preliminary Memorandum of Terms): 상무부(DOC)가 제안서를 검토한 후, 지원 가능성이 높은 프로젝트에 대해 맺는 비구속적 초기 합의입니다.

  2. 실무 실사(Due Diligence): PMT 체결 후 상무부는 해당 프로젝트의 재무 건전성, 정책 부합성, 기술적 실현 가능성을 현미경 검증합니다.

  3. 최종 협상 및 수령: 실사 완료 후 최종 지원 조건에 합의합니다. 자금은 일시에 지급되지 않고, 사전에 약속된 프로젝트 이정표(Milestone)를 달성할 때마다 순차적으로 지급됩니다.

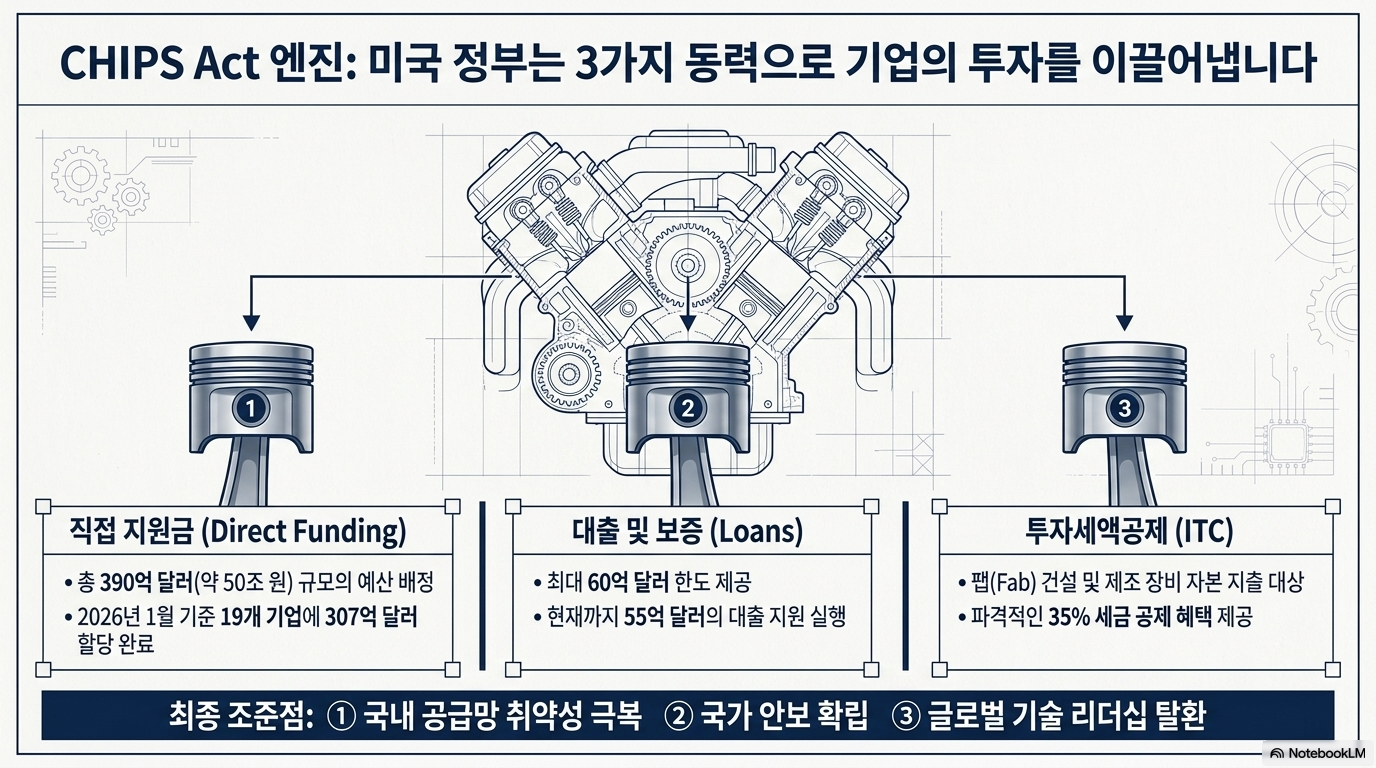

지원 유형 및 혜택

  • 직접 자금 지원(Direct Funding): 현금 보조금 또는 협력 협정 형태입니다.
  • 대출(Loans) 및 대출 보증(Loan Guarantees): 저리 대출을 통한 금융 지원입니다.
  • 투자 세액 공제(ITC): FY2025 조정법(P.L. 119-21)에 따라 기존 25%에서 35%로 상향된 세액 공제 혜택이 제공됩니다.

CHIPS Act의 3대 핵심 정책 목표

  1. 공급망 취약성 해결: 특정 지역에 편중된 제조 기반을 미국 내로 분산.
  2. 제조 역량 증대: 첨단 및 성숙 공정 팹(Fab, 반도체 제조 공장) 건설 가속화.
  3. 국가 안보 확보: 국방용 칩의 안정적 국내 생산 및 기술 리더십 수호.

하지만 막대한 자금 지원에도 불구하고, 실제 공장을 짓고 가동하는 현장에서는 예상치 못한 전략적 난관들이 기다리고 있습니다.

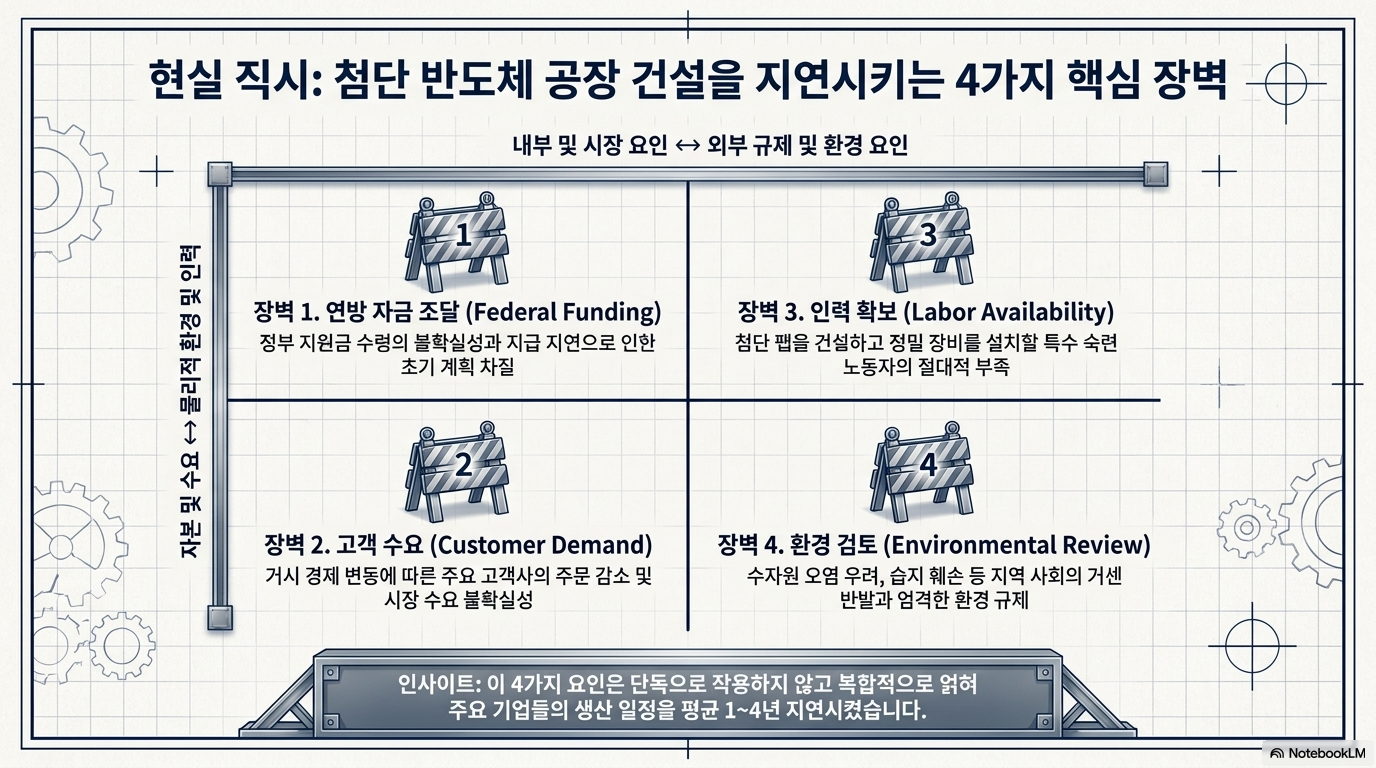

3. 반도체 팹(Fab) 건설 및 가동을 지연시키는 4대 핵심 요인 분석

대규모 반도체 생산 시설 프로젝트의 성패는 자본 투입 그 이상의 변수에 좌우됩니다. 다음은 현재 주요 기업들이 직면한 4대 장애물입니다.

[요인 1] 연방 자금 조달의 불확실성

정부 보조금의 실제 지급 속도가 기업의 기대에 미치지 못하면서 프로젝트 일정이 조정되고 있습니다.

  • 사례 분석: 삼성전자는 당초 2024년 테일러 팹 가동을 목표했으나 보조금 수령 지연 등의 영향으로 2025년으로 연기했습니다. TSMC 역시 보조금 불확실성을 이유로 애리조나 두 번째 팹의 가동을 늦춘 바 있습니다.

  • 전략적 영향(Strategic Impact): 정부 지원금의 '느린 속도'가 기업의 투자 사이클을 교란하며, 국가적인 공급망 구축 시점 자체를 뒤로 밀어내는 결과를 초래합니다.

[요인 2] 인력 확보의 한계

고도의 전문성을 갖춘 건설 및 장비 설치 인력의 부족은 현재 미국 반도체 산업의 가장 아픈 지점입니다.

  • 사례 분석: TSMC 애리조나 공장은 숙련 인력 부족으로 가동을 연기했으며, 대만 인력을 도입하려다 현지 노조(AZBTC)와 격렬한 갈등을 빚었습니다.

  • 전략적 영향(Strategic Impact): 전문 노동력 부족은 프로젝트 비용 상승뿐만 아니라, 해외 숙련 인력 의존도 심화와 국내 노조와의 마찰이라는 이중고를 야기합니다.

[요인 3] 시장 수요의 변동성

기업의 비즈니스 판단과 시장 상황 변화는 프로젝트 속도를 조절하는 결정적 요인이 됩니다.

  • 사례 분석: 인텔(Intel)은 '비즈니스 니즈와 시장 수요'를 이유로 오하이오 프로젝트를 2030년으로 대폭 연기했습니다. 다만, 엔비디아(Nvidia)와의 AI 인프라 협력 등 새로운 수요를 창출하며 가동 여부를 지속 저울질하고 있습니다.

  • 전략적 영향(Strategic Impact): 정책적 지원이 있더라도 기업은 결국 시장 논리에 따라 움직이며, 수요 불확실성은 정부의 산업 육성 로드맵을 언제든 수정하게 만들 수 있습니다.

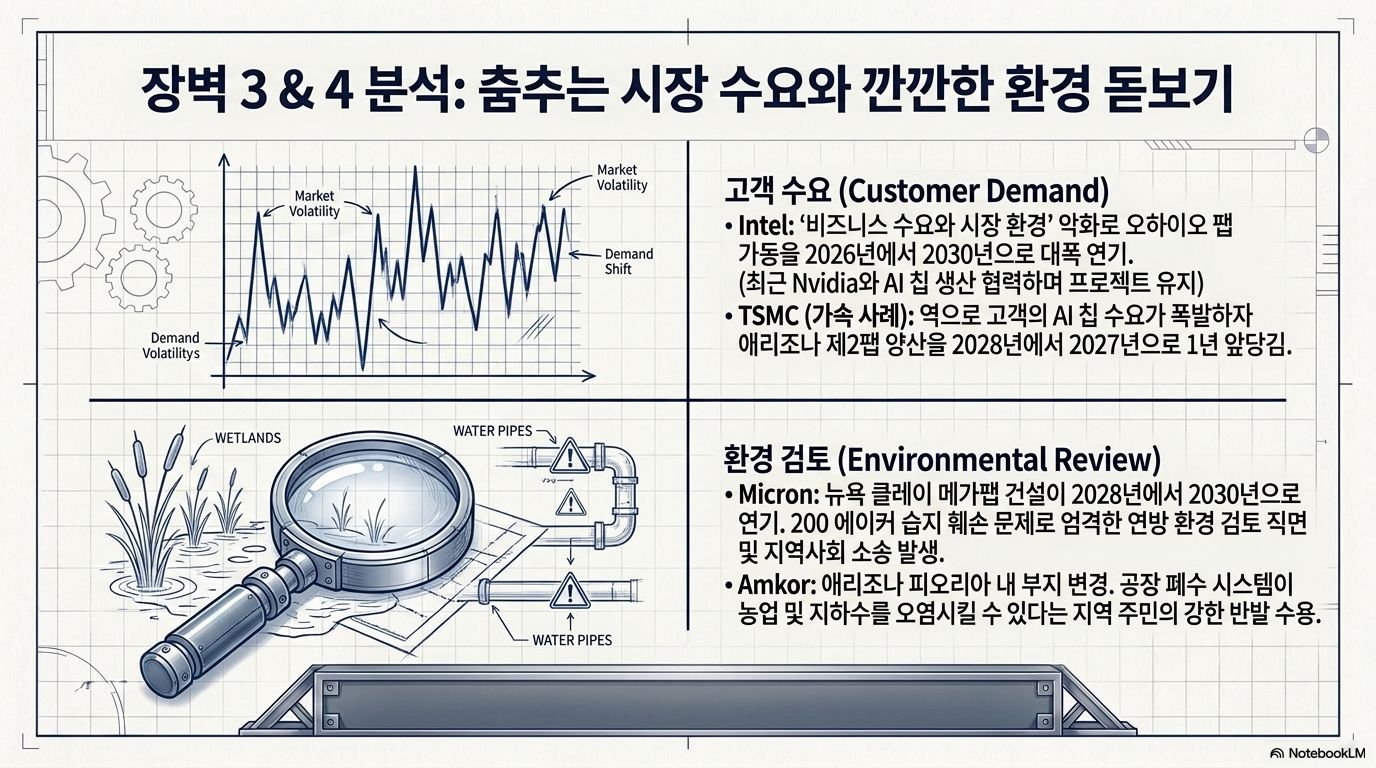

[요인 4] 환경 검토 및 규제

대규모 건설에 따른 환경 영향 평가(NEPA)는 물리적 시간을 지연시키는 주요 규제 허들입니다.

  • 사례 분석: 마이크론(Micron)의 뉴욕 프로젝트는 200에이커 이상의 습지 매립 문제로 엄격한 연방 검토를 받았으며, 이는 일정 지연의 핵심 이유가 되었습니다.

  • 전략적 영향(Strategic Impact): 미국 반도체 구축법(P.L. 118-105)을 통해 일부 NEPA 면제가 추진되고 있으나, 대규모 습지 매립이나 환경 영향이 큰 프로젝트는 여전히 법적 리스크와 규제 병목 현상에 노출되어 있습니다.

4. 행정부 교체에 따른 정책 전환: 바이든에서 트럼프 시대로

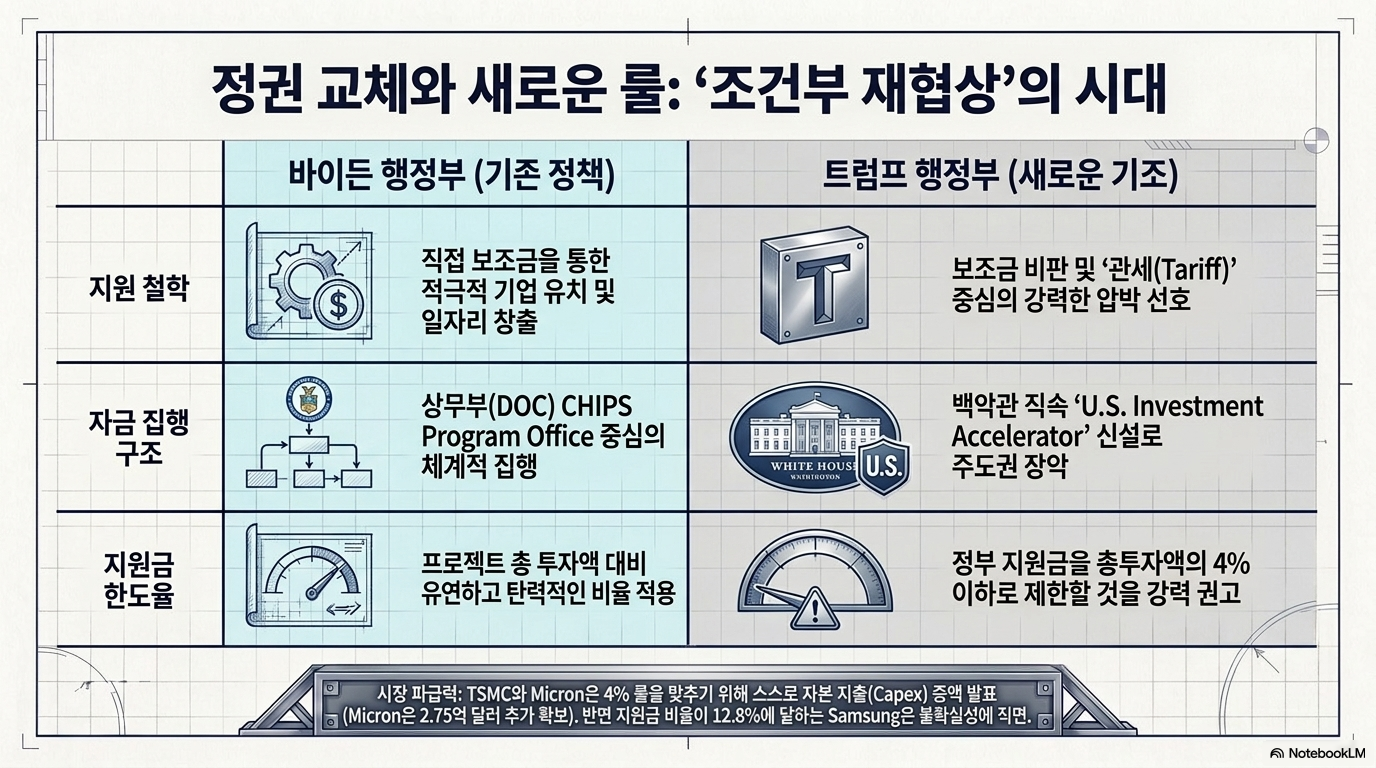

바이든 행정부에서 시작된 CHIPS Act는 트럼프 행정부로 접어들며 '거래적 외교'와 '정부 이익 극대화'를 강조하는 방향으로 급격히 선회하고 있습니다.

보조금 재협상 및 '4% 가이드라인'의 충격

하워드 루트닉 상무장관은 프로젝트 총가치 대비 보조금 비율을 4% 이하로 낮추려는 의지를 보이고 있습니다. 이는 기존 합의를 뒤흔드는 파격적인 가이드라인입니다. GAO(정부책임처)에 따르면, 현재 진행 중인 40개 프로젝트 중 이 기준을 충족하는 곳은 단 2개뿐입니다. 나머지 38개 프로젝트는 재협상의 타겟이 되었습니다.

기업들은 보조금 액수를 보존하면서도 이 '4% 기준'을 맞추기 위해 '수학적 대응'을 선택했습니다. 즉, 분모인 총투자액(Capex)을 대폭 늘려 보조금의 비율(분자/분모)을 낮춤으로써 정부에는 '더 나은 딜'을 했다는 명분을 주고, 기업은 절대적인 보조금 액수를 지켜내는 전략입니다.

기업명 대응 전략 및 보조금 비율 현황 전략적 위치
TSMC 투자 규모 확대 (총 1,650억 달러) 추가 투자를 통해 4% 이하 가이드라인 충족 (준수)
마이크론 투자 규모 확대 및 $2.75억 추가 수령 정부와 협력하여 보조금 비율 4% 미만 달성 (준수)
삼성전자 기존 보조금 비중(약 12.8%) 유지 중 보조금 비율이 타사 대비 높아 재협상 리스크가 가장 큼 (위험)


국가 챔피언(National Champion) 육성과 정부 지분 확보

트럼프 행정부는 단순 보조금을 넘어 기업의 지분(Equity)을 확보하는 전략을 취하고 있습니다. 특히 인텔(Intel) 사례는 매우 상징적입니다.

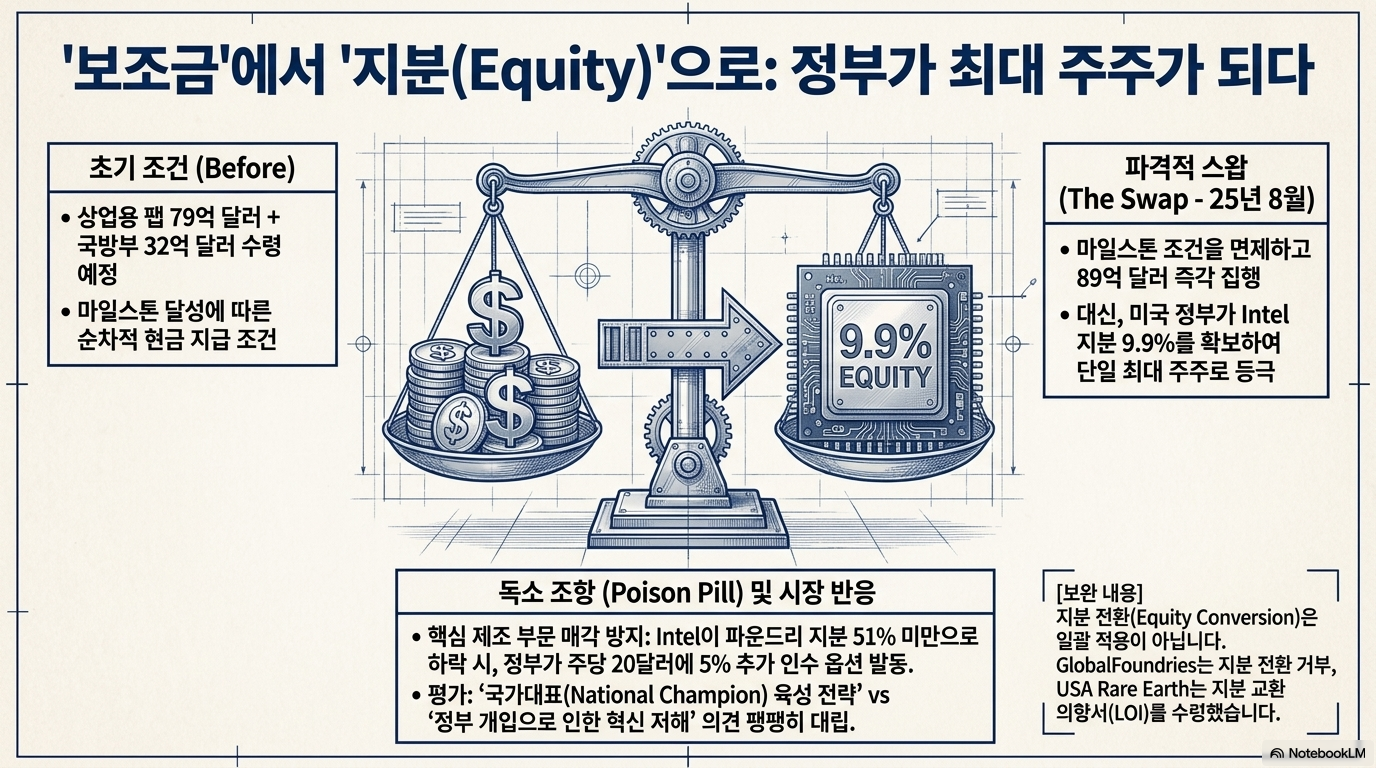

  • 인텔 사례 분석: 정부는 $8.9억의 자금 지원 대가로 인텔 지분 9.9%를 확보하여 최대 주주가 되었습니다. 핵심은 '파운드리 보호 조항'입니다. 만약 인텔이 파운드리(반도체 위탁생산) 사업부 지분을 51% 미만으로 낮추려 할 경우, 정부는 주당 $20의 가격으로 5%의 추가 지분을 확보할 수 있는 옵션을 가집니다. 이는 인텔의 파운드리 분사나 매각을 원천 봉쇄하여 인텔을 미국의 '국가 챔피언'으로 묶어두려는 전략적 포석입니다.

5. 지속 가능한 생태계를 위한 제언: 2026년 이후의 정책 과제

CHIPS Act 자금 지원과 세액 공제 혜택이 종료되는 2026년 이후, 미국의 반도체 자립을 위한 장기적 과제는 다음과 같습니다.

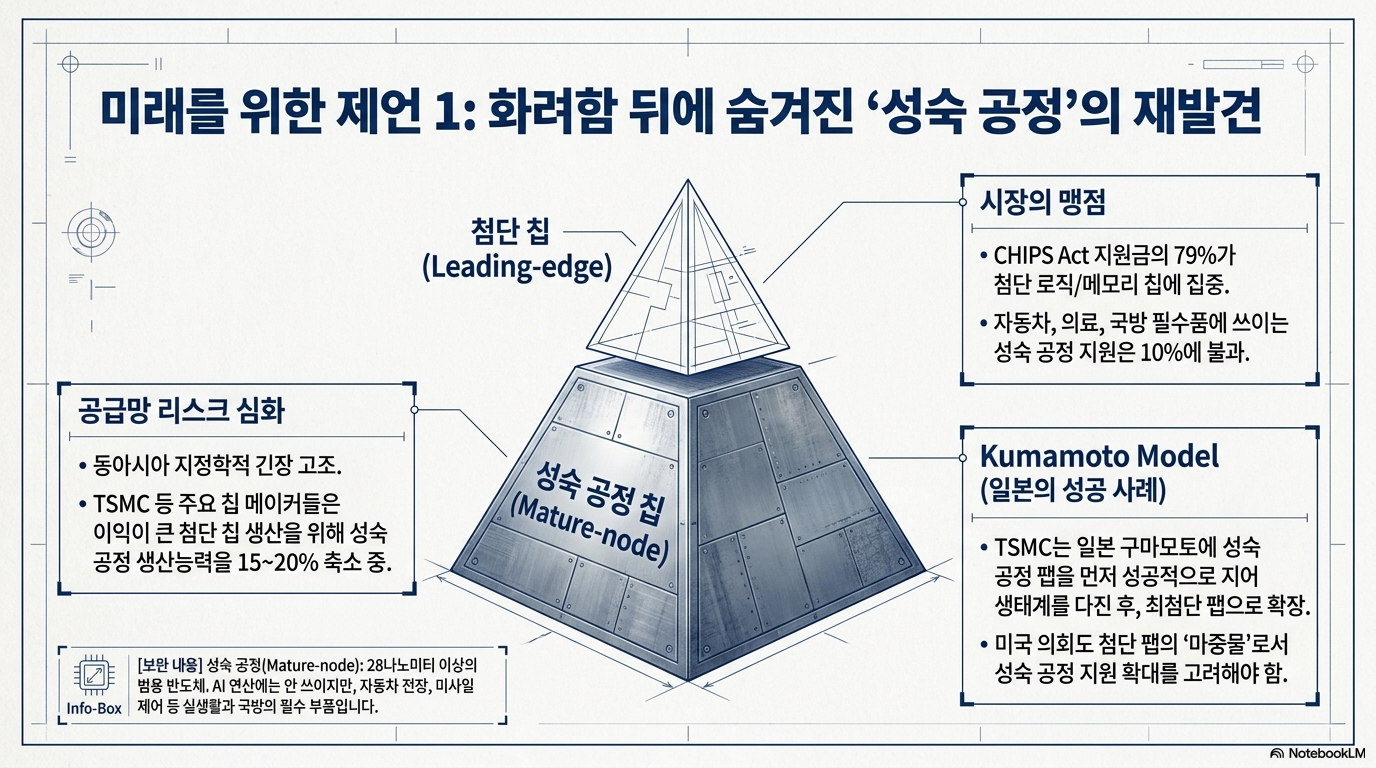

성숙 공정(Mature-node) 칩의 전략적 가치 재조명

최첨단 칩에 가려진 28nm 이상의 성숙 공정 칩은 자동차와 가전 공급망의 핵심입니다. 일본의 TSMC 구마모토 사례는 시사하는 바가 큽니다. 성숙 공정 팹의 성공적 정착은 현지 공급망과 숙련공을 선제적으로 확보하여, 향후 첨단 공정(2nm 등)으로 확장할 수 있는 토대가 됩니다. 미국 역시 성숙 공정 지원을 통해 산업의 뿌리를 튼튼히 해야 합니다.

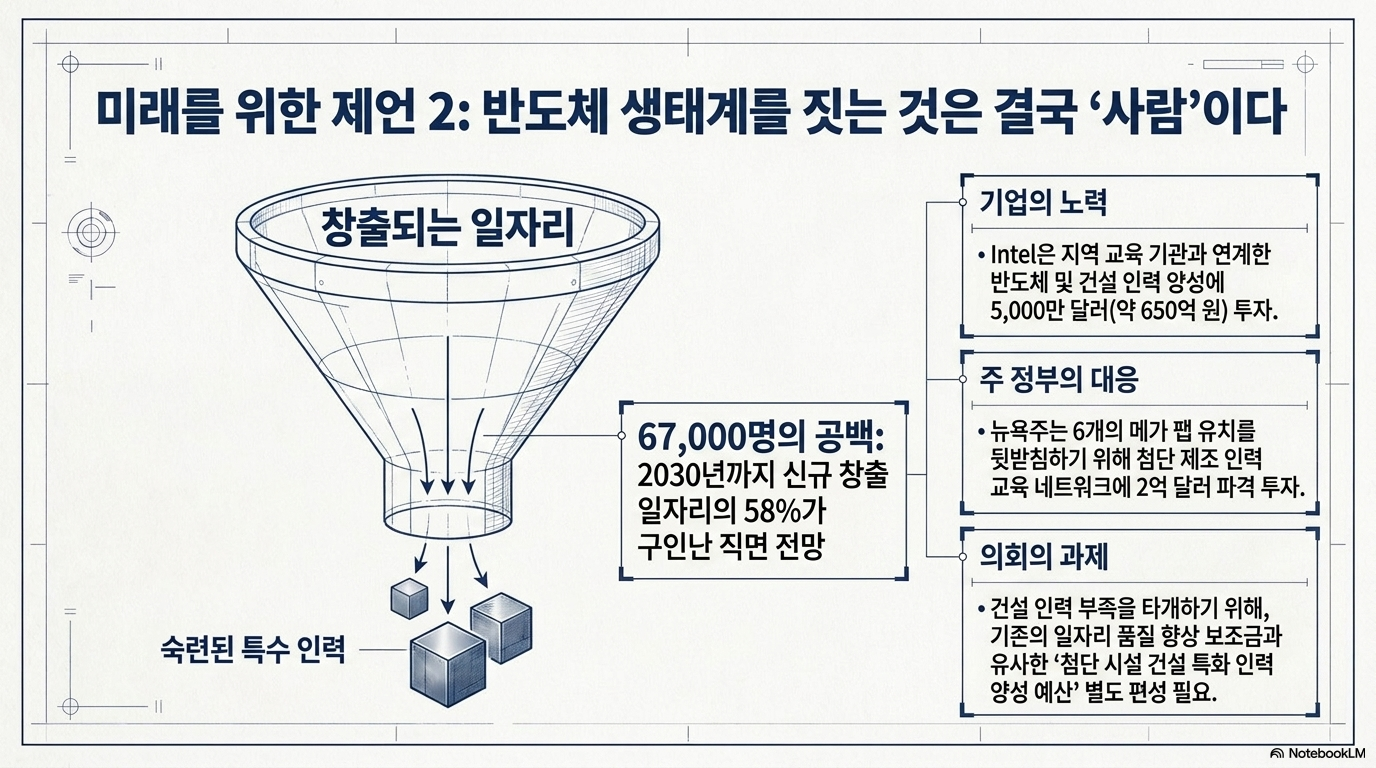

인력 양성 프로그램의 시급성

SIA 데이터에 따르면 2030년까지 약 67,000명의 인력 부족이 예상됩니다. 인텔이 교육 기관과 파트너십을 맺고 $5,000만 달러를 투입하는 것처럼, 반도체 공정 인력뿐만 아니라 고도의 시설을 건설할 숙련 건설공 양성 프로그램이 전 국가적으로 확대되어야 합니다.

정책 공백 방지 및 입법적 환경 조성

2026년 회계연도 종료와 세액 공제 만료는 투자 절벽을 초래할 수 있습니다. 의회는 FY2025 Reconciliation Law(P.L. 119-21)에 따른 35% 세액 공제 혜택의 연장과 더불어, 규제 완화를 통해 민간 투자가 자생적으로 일어날 수 있는 환경을 구축해야 합니다.

6. 결론: 기술 전쟁을 넘어선 총체적 경쟁

미국의 반도체 자급화 여정은 단순히 공장 몇 개를 짓는 것으로 끝나지 않습니다. 이는 2033년까지 이어지는 장기전이며, 제조 역량, 숙련된 노동력, 규제 합리성, 그리고 시장 수요가 조화를 이루어야 하는 총체적 경쟁입니다.

정권 교체에 따른 정책 기조의 변화는 기업들에 새로운 대응 능력을 요구하고 있습니다. 성공적인 산업 육성을 위해서는 막대한 자금 지원만큼이나 현장의 난관을 해결하려는 정부와 기업, 그리고 의회의 전략적 협업이 필수적입니다. 반도체는 이제 국가의 운명을 결정짓는 '안보 엔진'임을 명심하고, 장기적인 관점에서의 생태계 구축에 매진해야 할 때입니다.
