2. WBS 작성방법
1) 전체를 큰 단위로 분할
2) 각각의 부분에 대해 좀 더 작은 단위로 분해하여, 계층적으로 구성
3) 워크 패키지 작업 (부분을 구성하는 일련의 작업 단위)
4) 담당인원을 배치 구성도 완성
출처: http://doroshy43.tistory.com/entry/WBS란-Work-Breakdown-structure [하얀도화지]
3. WBS 의 역할

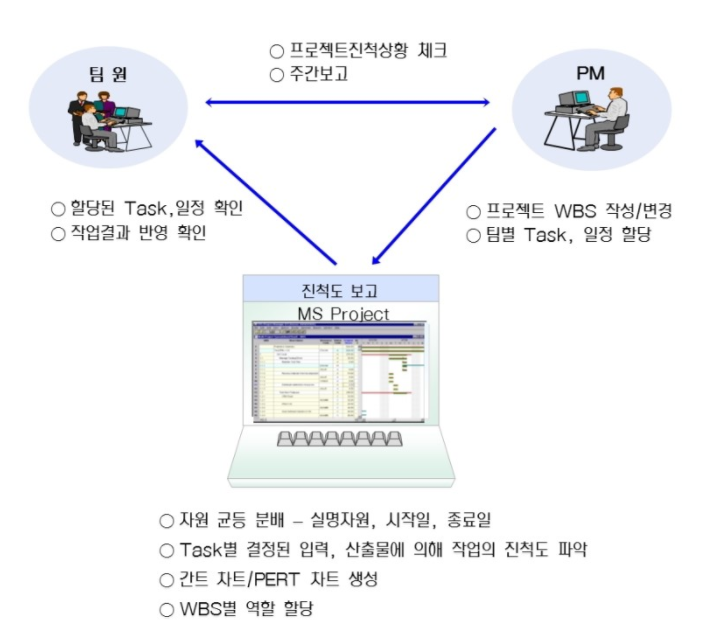

WBS는 전체 업무를 분류하여 구성 요소로 만든 후 각 요소를 평가하고 일정 별로 계획하며 그것을 완수할 수 있는 사람에게 할당해 주는 역할을 합니다.
1. Project 수행범위를 관리가 가능한 산출물 단위로 분할한 범위관리구조
2.가
2.나 구성요소

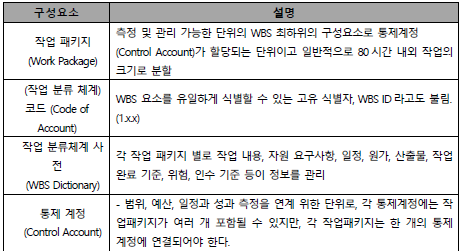

- Work package: WBS의 최하위 단위 = - Activity List : WBS를 구성하는 작업의 목록
- Code of Accounts (WBS ID ): 계정코드, WBS 코드
- WBS dictionary : WBS내용을 설명하는 상세정보

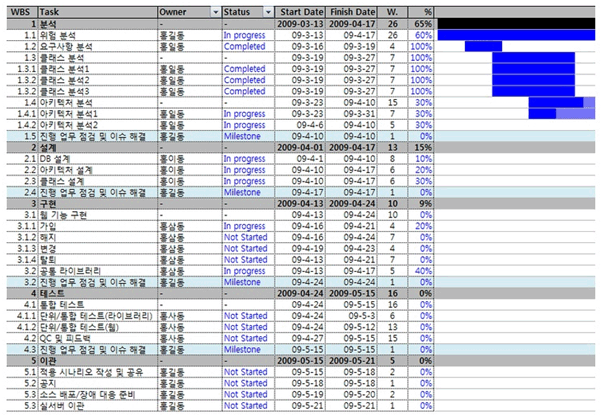

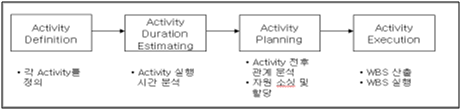

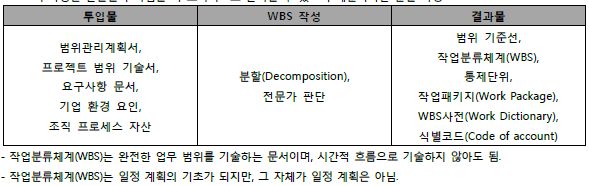

3. WBS 작성절차
작업분할 : 프로젝트 -> 단계(Phase) -> 작업(task) -> 작업패키지
* WBS 작성원칙

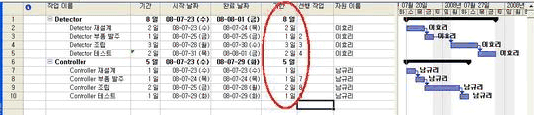

- One-week 원칙 : 1주 미만의 작업 단위는 통합
- Two-week 원칙 : 80시간(약2주) 이내 로 분할
- Six-month 원칙 : 6개월 이후의 작업은 Summary 레벨에서 정의 )
* 유사 계층구조체계와의 비교 (관리목적, 관리영역, 활용주제?)
- RBS(Resouce) : 일정관리(활동자원산정의 Output)
- RBS(Risk) : 위험관리
- OBS(Orgnization) : 인력관리
'02.SW' 카테고리의 다른 글
SW 품질 - TMMi (0) | 2020.06.23 |
---|---|
SW 개발 방법론 - 경량 개발 방법론 (SW 중소기업) (0) | 2020.06.23 |
SW 개발 방법론 - 객체지향 (OOP) - 추상클래스 vs 인터페이스 (0) | 2020.06.23 |
SW 개발 방법론 - 정보공학 방법론 (0) | 2020.06.23 |
SW 개발 방법론 - Clean Room (0) | 2020.06.23 |
